Informe de Contraloría

Obra de la Carretera Neshuya-Curimaná quedaría paralizada

Contraloría advirtió que la obra valorizada en S/ 202 millones no se culminaría en enero de 2023 por falta de materiales por parte de la empresa contratista.

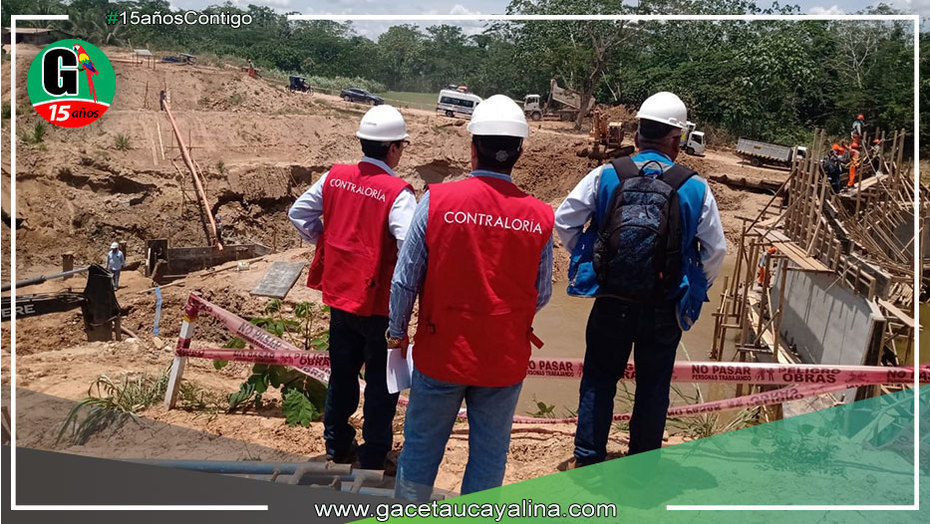

Neshuya.- Mediante el Informe de Hito de Control N° 24018-2022-CG/GRUC-SCC, la Contraloría General de la República, verificó que la empresa contratista de la obra “Mejoramiento de la carretera departamental Neshuya – Curimaná, provincia de Padre Abad”, no ejecutó la partida de asfaltado de acuerdo al cronograma debido a que carece de materiales para su realización, incumpliendo así sus obligaciones contractuales, generando el riesgo de retraso injustificado y la no culminación de la obra dentro del plazo vigente.

Asimismo, se pudo evidenciar que la entidad no aprobó un calendario actualizado del adicional de obra N° 4, imposibilitando el control de avances de la ejecución de los puentes Tahuayo y Uruya, los mismos que a la fecha están sin culminar y tienen el plazo vencido. Esta situación genera el riesgo que durante la temporada de lluvias se interrumpa el tránsito de la vía, afectando a la población de los distritos de Neshuya y Curimaná, y que no se aplique al contratista la penalidad por retraso injustificado.

Además, se determinó que 110 partidas fueron reprogramadas como culminadas al 100% de su ejecución en el calendario de avance de obra vigente aprobado por el GORE Ucayali, a pesar que las mismas no se han terminado; y ocasionaría que la información presentada en los avances mensuales no sea real, y que la obra no termine dentro del plazo contractual.

La Contraloría General ha realizado dos informes de control concurrente anteriores a esta misma obra, tales como el Informe de Hito de Control N° 4473-2022-CG/GRUC-SCC, publicado el 6 de octubre de 2022 donde se alertó la paralización de la ejecución del asfaltado de la carretera causado por el contratista, quien incumplió el calendario de adquisición de insumos necesarios, y el Informe de Hito de Control N° 3849-2022-CG/GRUC-SCC, publicado el 10 de agosto de 2022 donde se advirtió que no se ejecutaron partidas de mejoramiento de accesos a centros poblados.


Comentarios


Suscríbete a nuestro Newsletter

Recibe nuestro Newsletter diariamente registrándote con tu email y mantente informado con las noticias más relevantes del día.

Suscribirme



También te puede interesar


Banner tpd 2997014c


Más leídas - Curimana
